一、总体复工状态及复工安排

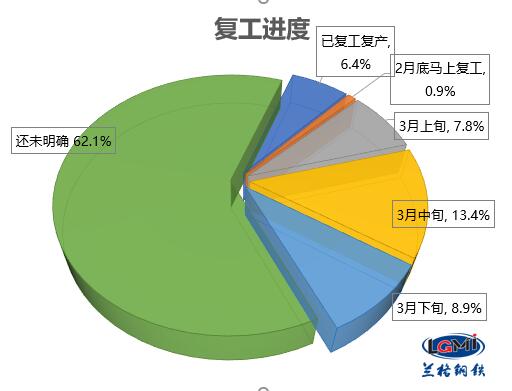

如图所示,目前已复工建筑施工企业有6.4%,只比第一次调研结果提升了1.4个百分点。明确有计划在2月底前复工的比例为0.9%。
明确在3月上旬复工的企业为7.8%,比第一次调研提高了2.8个百分点。
明确在3月中旬复工的企业占比13.4%,比第一次调研提高了8.4个百分点。
明确在3月下旬复工的企业占比8.9%。
但可喜的是,虽然已复工的企业比例提升的不多,但已经明确复工时间的企业达到了31.1%,比上次调研提升了17个百分点。
仍未明确何时复工的企业占比为62.1%,比第一次调研下降了18.9个百分点。
二、涉及项目区域情况

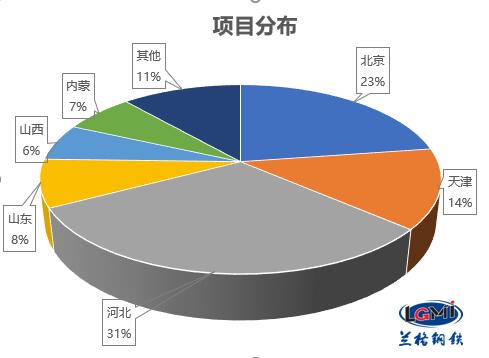

从上述760样本企业工程涉及到的区域来看,河北占比31%,北京占比23%,天津占比14%,山东占比8%,山西、内蒙分别占比6-7%,其他预期工程占比11%。
三、影响施工企业复工因素分析

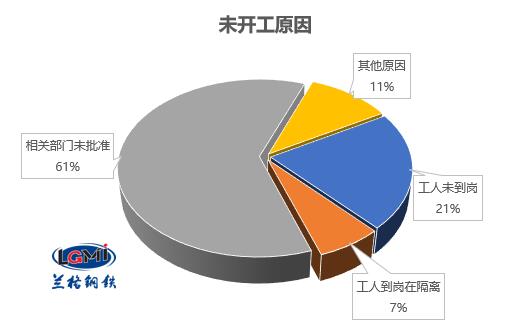

针对未复工的企业主要影响的原因,本次也进行了调研。相关部门未批准复工的占61%,是最主要的影响因素。工人未到岗的占比21%,工人到岗但在隔离的占比7%,其他原因占比11%。
对于钢铁市场来说,目前的建筑施工企业复工率还非常低,复工计划也很不明确。近期,兰格钢铁网将持续调研上述企业复工情况,供钢铁上下游企业参考。
